Om akutsjukhuset

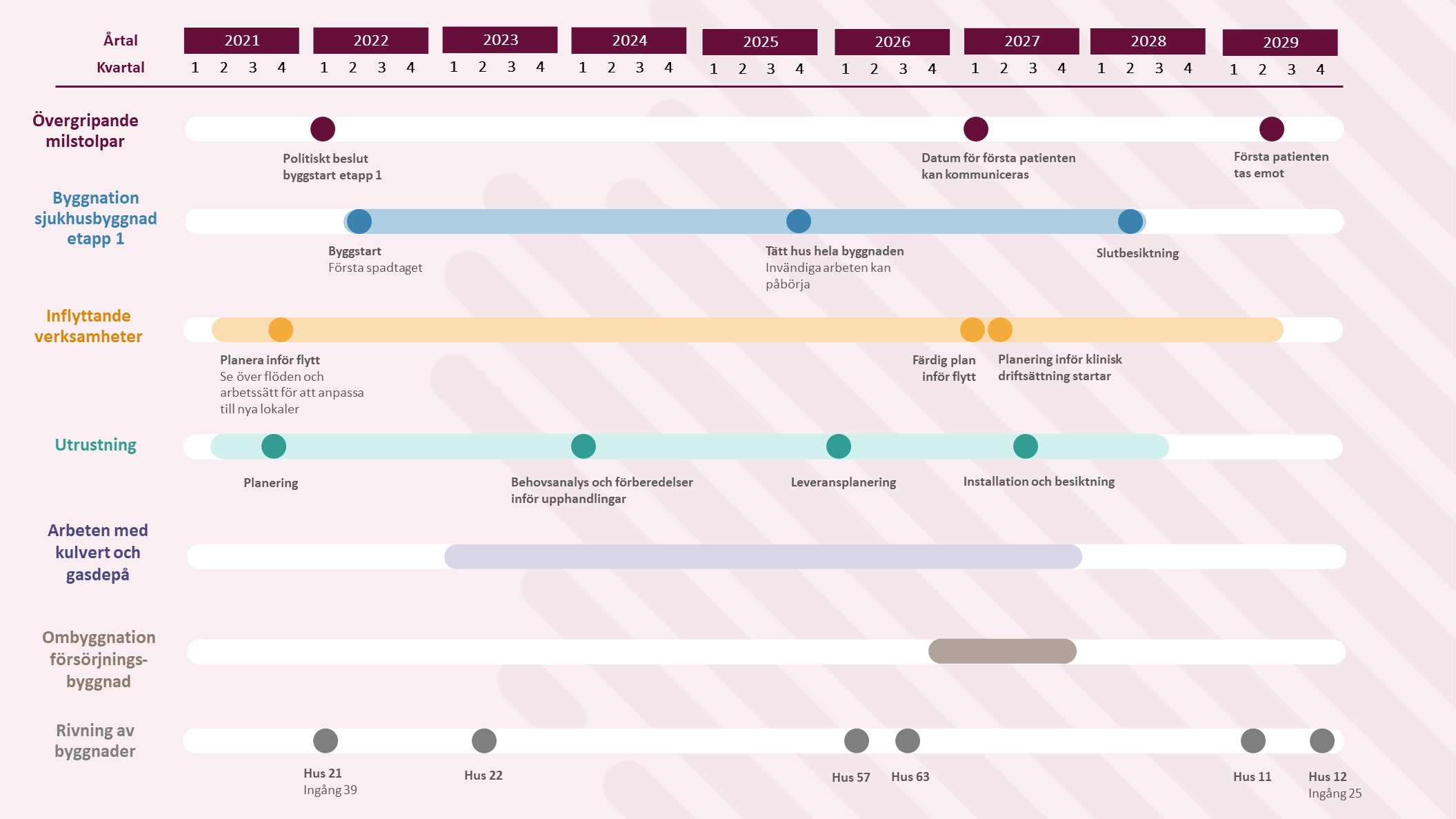

Byggnationen av akutsjukhuset pågår med planerad inflyttning år 2029. Här hittar du information om sjukhusets utformning, funktioner och tidplan. Läs om hur byggnaderna planeras och viktiga milstolpar.

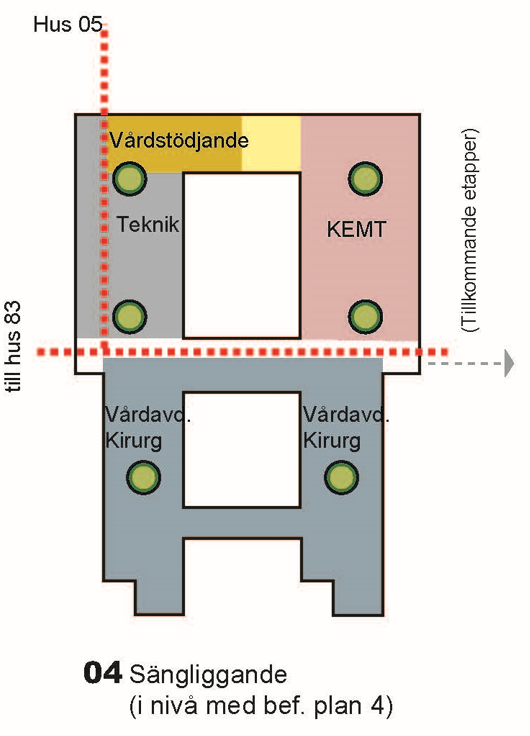

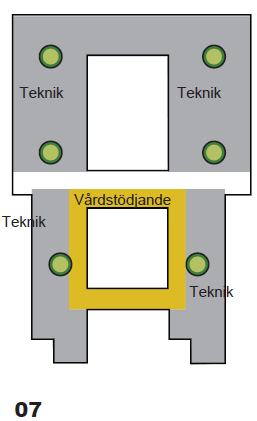

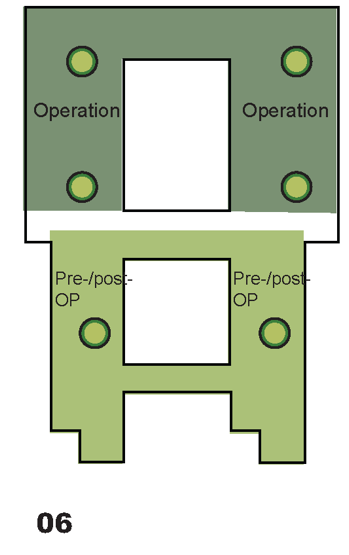

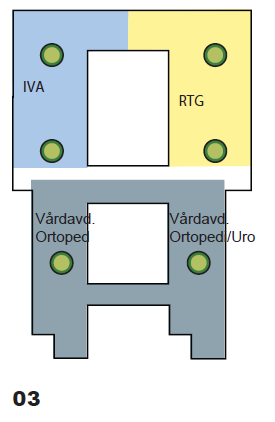

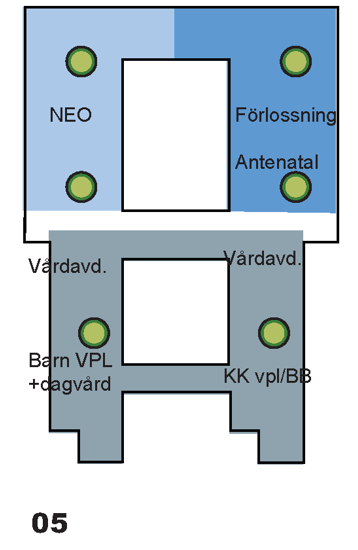

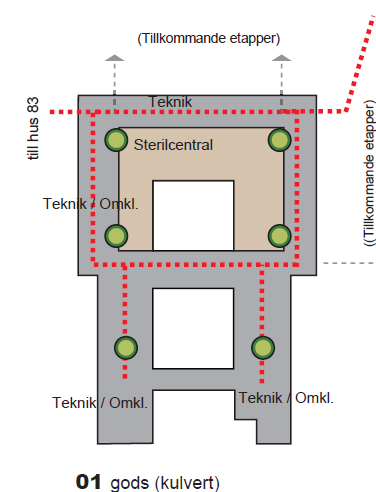

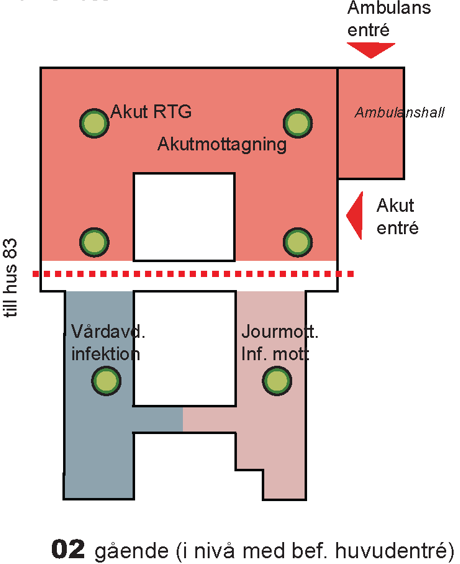

Akutsjukhusets innehåll per våningsplan

Planeringen av det nya akutsjukhuset har pågått sedan 2018 i nära samarbete med vårdverksamheterna. Alla yrkesgrupper och skyddsombud har varit involverade för att säkerställa att lokalerna möter verksamhetens behov och en bra arbetsmiljö.

Planeringen av sjukhuset utgår från principerna: patientsäkerhet, flöden, hållbarhet samt kunskap och utveckling.

Husnummer

86, 87, 88 och 89.

Öppna bilden för sjukhusets innehåll i pdf

Centrala stråket, skyways och kulvertar binder samman byggnader

Administrativa ytor: kontor och personalrum

I det nya sjukhuset finns fler administrativa platser än i dagens lokaler, med arbetsplatser för yrkesgrupper som behöver dem. Det finns goda möjligheter till att arbeta ostört.

Det planeras inga öppna kontorslandskap. Kontoren varierar i storlek, där de största rymmer upp till sex personer. Varje verksamhet har möjlighet att anpassa användningen av rummen utifrån sina behov.

Antalet personalrum i akutsjukhuset är färre än i nuvarande lokaler, men de är större och utformade för att skapa en bra miljö för återhämtning och samarbete.

Konferensrum

  • De konferensrum som ligger nära centrala stråket är gemensamma och bokningsbara.
  • De konferensrum som finns inne på avdelningarna eller motsvarande tillhör den egna enheten.

Etapp 2: Ny vårdbyggnad för cancerbehandling och diagnostik

Den 10 juni 2025 beslutade regionfullmäktige att påbörja nästa etapp i bygget av det nya akutsjukhuset i Västerås. Beslutet innebär en investering på 1,39 miljarder kronor i en ny vårdbyggnad som bland annat ska inrymma strålbehandling, diagnostiska undersökningar och cancervård.

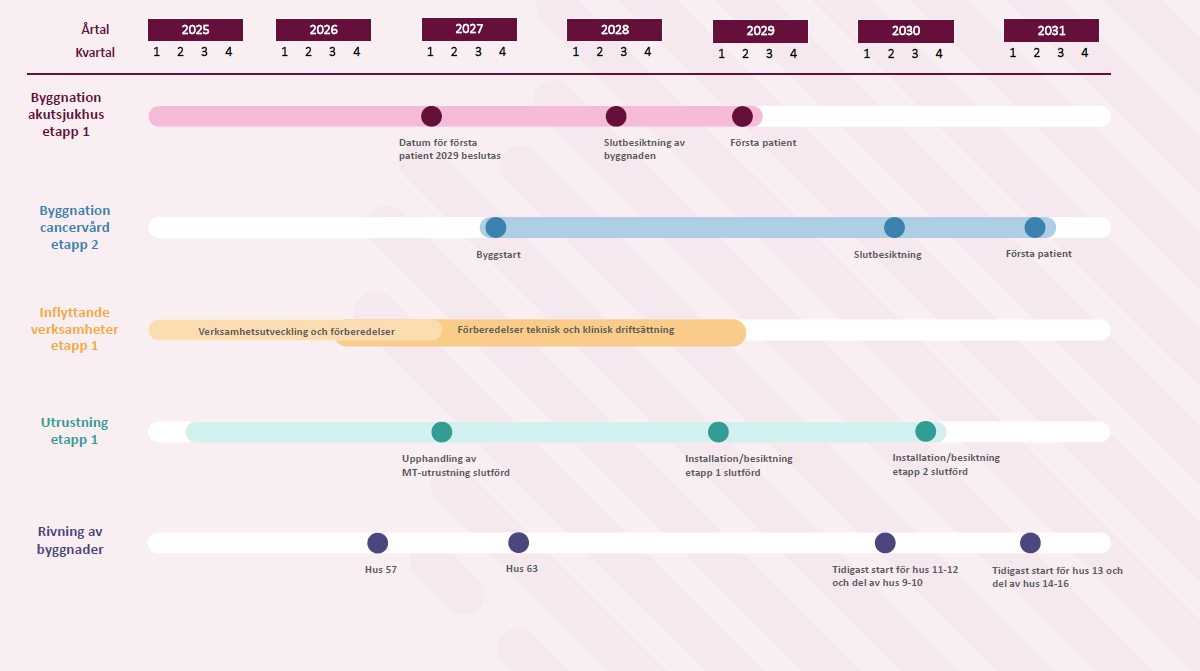

Byggnaden ska ligga i anslutning till det nya akutsjukhuset vid Adelsögatan. Målet är att ta emot de första patienterna vid årsskiftet 2030/2031.

Den nya byggnaden blir cirka 12 000 kvadratmeter stor och fördelas på sju våningsplan. Projekteringen startar nu och den exakta byggstarten beslutas under projekteringsfasen. Själva byggtiden beräknas till cirka tre och ett halvt år.

Prenumerera på nyhetsbrevet för nya akutsjukhuset

Prenumerera på nyhetsbrevet för att få information om byggnationen av det nya akutsjukhuset direkt i din inkorg.

Prenumerera genom att fylla i din mejladress på regionvastmanland.se

Begreppsförklaringar

Här finns en lista över begrepp som ofta förekommer i material om byggnationen av det nya akutsjukhuset.

Akutsjukhuset

Västmanlands sjukhus Västerås, beläget på fastigheten Läkaren 31.

Program Nytt Akutsjukhus Västerås (NAV)

Organisation bestående av sju projekt med ett politiskt beslutat uppdrag att bygga ett nytt akutsjukhus. NAV utgör en egen förvaltning inom Region Västmanland.

NAV Etapp 1

Första etappen av NAV. Genomförandebeslut fattades av regionfullmäktige 2022.

Etapp 1 består av:

  • Förberedande arbeten: Ny och flyttad infrastruktur

  • Strukturplan: Nya markarbeten

  • Nybyggnationer:

    • Byggnad 86, 87, 88 och 89 (vårdbyggnad)

    • Byggnad 92 (gasdepå)

    • Byggnad 93 (kulvert, förbinder byggnad 87 med byggnad 27)

    • Byggnad 94 (pumpstation i anslutning till byggnad 88)

  • Försörjningsbyggnader:

    • Byggnad 90 (elförsörjningsbyggnad, tidigare betecknad byggnad 205)

    • Byggnad 91 (försörjningsbyggnad, ersatt av byggnad 27)

    • Byggnad 27 (om- och tillbyggnad av försörjningsbyggnad)

  • Rivningar:

    • Befintliga byggnader 11, 12, 13, 21, 22, 24, 57, 58, 59

NAV Etapp 2

Andra etappen av NAV. Planerat genomförandebeslut i regionfullmäktige 2025.

Etapp 2 består av:

  • Nybyggnation:

    • Byggnad 95 (inklusive kringliggande markområde)

    • Kulvert- och skywayanslutning till byggnad 89

  • Rivningar:

    • Befintliga byggnader 09 och 10 (lågdelarna), 14 (del av), 15, 16

NAV Etapp 3

Tredje etappen av NAV. Innehållet beskrivs i förstudien Hus A från 2021. Tidpunkt för genomförandebeslut är ännu inte fastställd. Byggnaden benämns Hus A fram till dess att ett politiskt beslut om projekteringsstart fattas, då den får ett byggnadsnummer från Fastighets- och serviceförvaltningen.

Etapp 3 består av:

  • Nybyggnation:

    • Hus A (inklusive kringliggande markområde)

    • Kulvertanslutning till byggnad 93

    • Skywayanslutning till byggnad 86

NAV Etapp 4

Benämning på en framtida byggnad som i nuläget inte ingår i NAV. Kallas även Hus B i vissa handlingar. Förstudie har ännu inte genomförts.

Byggnad 86, 87, 88 och 89

Byggnader som tillsammans utgör vårdbyggnaden i Etapp 1.

Projekt Byggnad 95

Samlat projektnamn för byggnad 95 och det kringliggande markområdet.

Byggnad 95

Byggnad som ingår i Etapp 2. Under förstudieskedet kallades den Hus D. Den benämningen används inte längre, men kan förekomma i äldre handlingar.
